Плита, лента и отдельные опоры с ростверком по-разному передают нагрузки от ангара на грунт. Выбор влияет на объём земляных работ, расход бетона, устройство пола и последовательность строительства. В ПСК «Титан» решение по фундаменту рассматриваем вместе с каркасом, назначением здания и условиями участка.
Для заказчика главное — сравнивать стоимость готового основания под свою задачу. Плита может одновременно служить фундаментом и основанием пола. При ленточной и столбчатой схеме бетонный пол обычно устраивают отдельно, и его стоимость заметно меняет итог.
Чем отличаются три варианта
| Критерий | Плита 200 мм | Мелкозаглублённая лента | Столбы с ростверком |
|---|---|---|---|
| Передача нагрузки | Через общую плиту | Через непрерывную ленту | Через отдельные подошвы |
| Бетонный пол | Может быть совмещён с плитой | Отдельная конструкция | Отдельная конструкция |
| Основная особенность | Работа всей площади основания | Непрерывная опора по периметру | Опоры в местах опирания колонн |
| Что особенно проверяют | Продавливание и анкеры колонн | Участки под колоннами и пучение | Осадки опор и работу ростверка |
Отправная точка для сравнения
Ниже приведён условный пример для ангара 12 × 24 м по осям в Московской области. Во всех трёх вариантах учтён бетонный пол. Состав и объёмы раскрыты в разделах «Исходные данные для расчёта экономики» и «Сравнение полной стоимости»; они показывают логику бюджета и не подтверждают несущую способность выбранных сечений.

Сначала участок и нагрузки
Геология, грунтовые воды, промерзание, уклон участка, усилия от каркаса и нагрузки на пол определяют допустимые решения. Одинаковые размеры ангара не означают одинаковый фундамент. Для холодного здания также необходимо учитывать морозное пучение.
Незаглублённая плита 200 мм

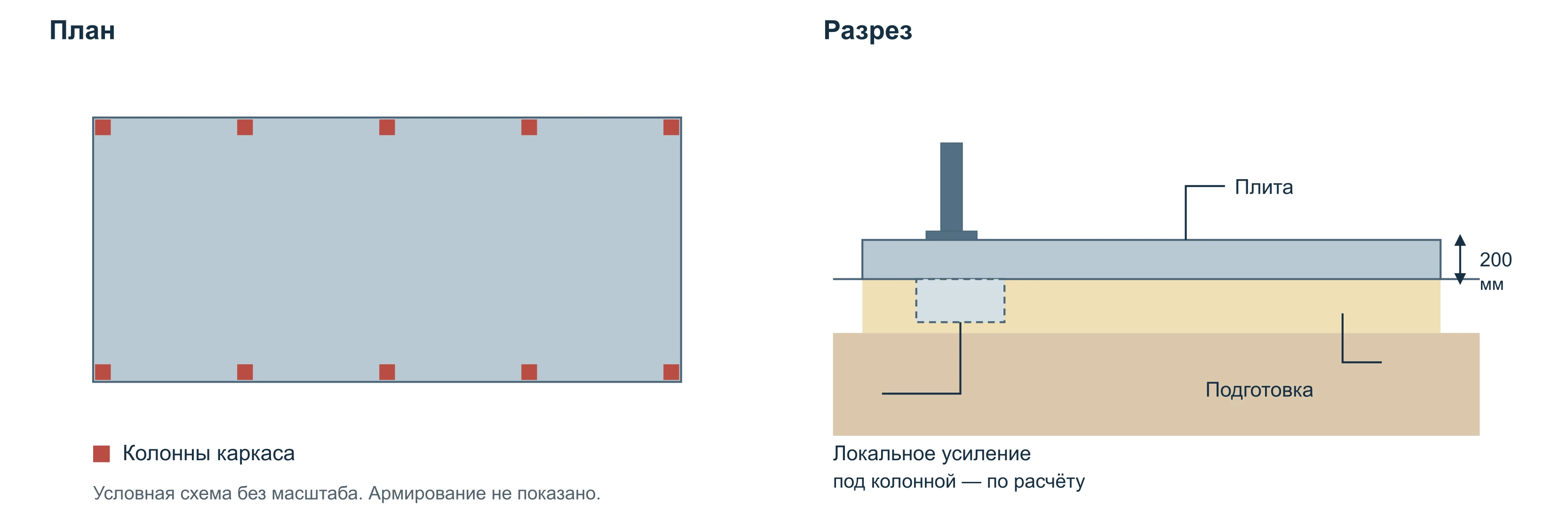

Монолитная железобетонная плита располагается на подготовленном основании и распределяет нагрузку по площади. Её верх может служить бетонным полом после необходимой обработки. Незаглублённая схема всё равно требует снятия растительного слоя, подготовки площадки и отвода поверхностной воды.

Характеристики. Одна несущая конструкция по площади здания; небольшая глубина основной выемки; возможность совместить фундамент и пол. Особенно важны однородность основания, жёсткость плиты и узлы крепления колонн.
Ограничение. Толщина 200 мм сама по себе не гарантирует достаточную прочность. Расчётом проверяют изгиб, продавливание, анкеровку, отрыв от ветра и осадки; под колоннами могут потребоваться утолщения или отдельное решение.
Как выполняют работы
1. Готовят основание. Разбивают оси, убирают слабые слои, устраивают послойно уплотнённую подготовку и предусмотренный проектом водоотвод.

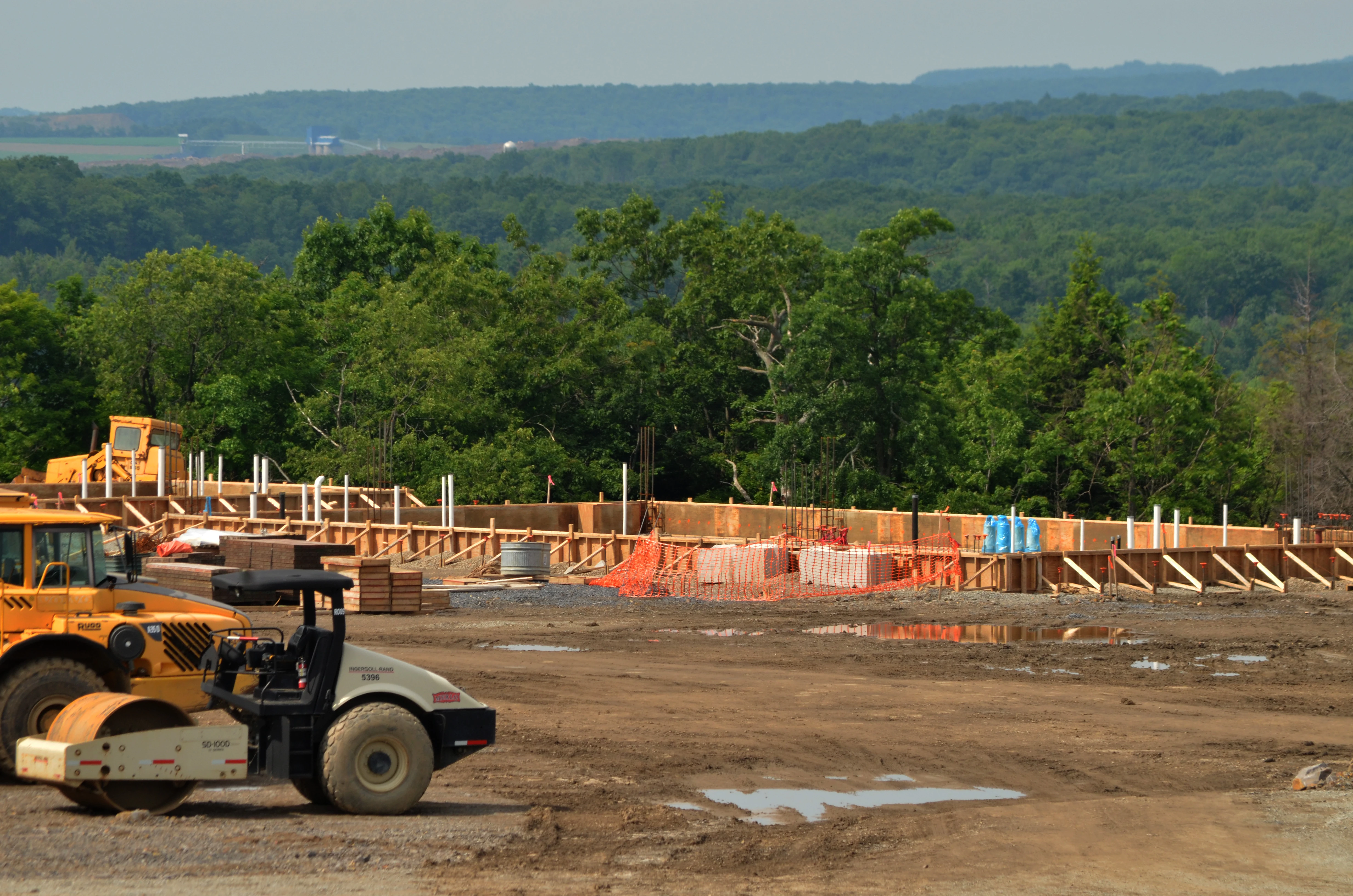

2. Собирают конструкцию. Устанавливают опалубку, мембраны и утепление при необходимости, арматурные каркасы на фиксаторах, закладные и анкеры по шаблонам.
3. Бетонируют плиту. Подают и уплотняют смесь по согласованной карте бетонирования, контролируют отметки и обрабатывают поверхность.
4. Обеспечивают твердение. Защищают бетон от пересыхания и температурных воздействий. Швы выполняют по проекту; монтаж начинают после подтверждения требуемой прочности.

Экономика. В примере — 64,83 м³ бетона с местными утолщениями и 7,13 т арматуры по бюджетному коэффициенту. Стоимость — 2,24 млн ₽, с резервом 15% — 2,57 млн ₽. Выгода связана с совмещением фундамента и пола; усиление плиты или замена слабого грунта способны её уменьшить.
Мелкозаглублённый ленточный фундамент

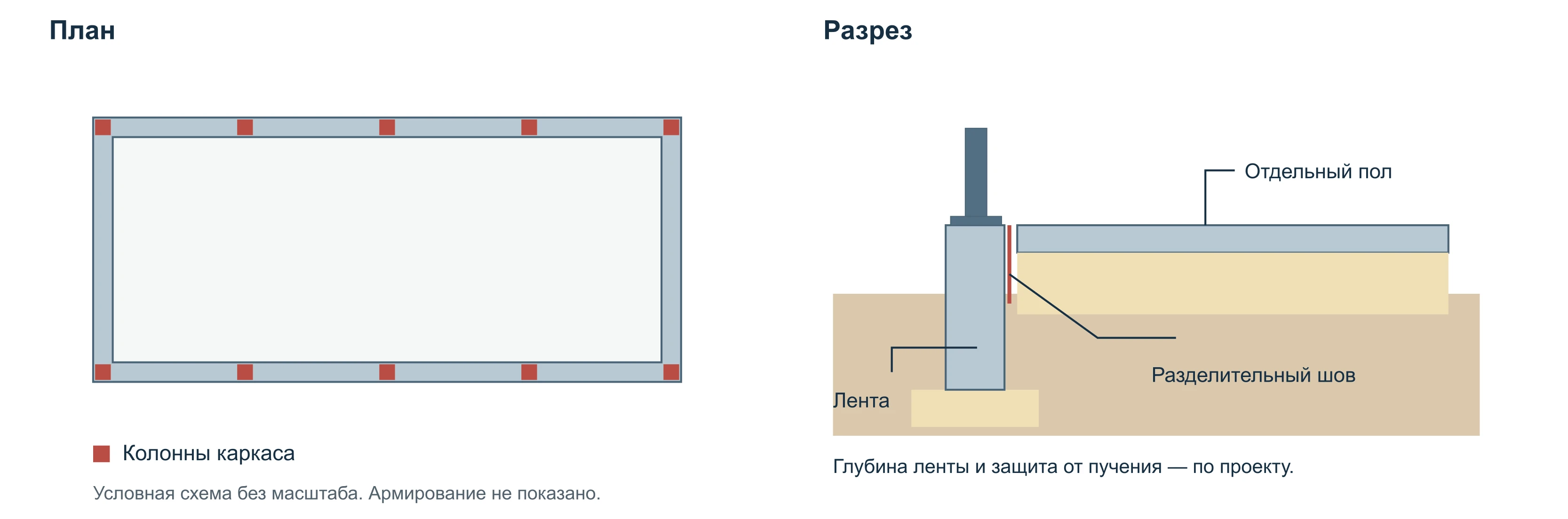

Железобетонная лента проходит по периметру здания и при необходимости под внутренними несущими линиями. Пол внутри ангара выполняют отдельной конструкцией по грунту. Для металлического каркаса ленту рассчитывают на сосредоточенные усилия от колонн, поэтому в опорных зонах могут понадобиться уширения и усиление.

Характеристики. Непрерывная опора под цоколь и ограждение; меньший объём бетона именно в фундаменте по сравнению со сплошной плитой. Пол можно выполнить отдельным этапом или даже меньшей толщины.
Ограничение. Влажные пучинистые грунты и неодинаковые деформации участков ленты требуют особого внимания. Утепление, водоотвод и замена грунта назначаются совместно с расчётом; холодный ангар не исключает пучение.
Как выполняют работы

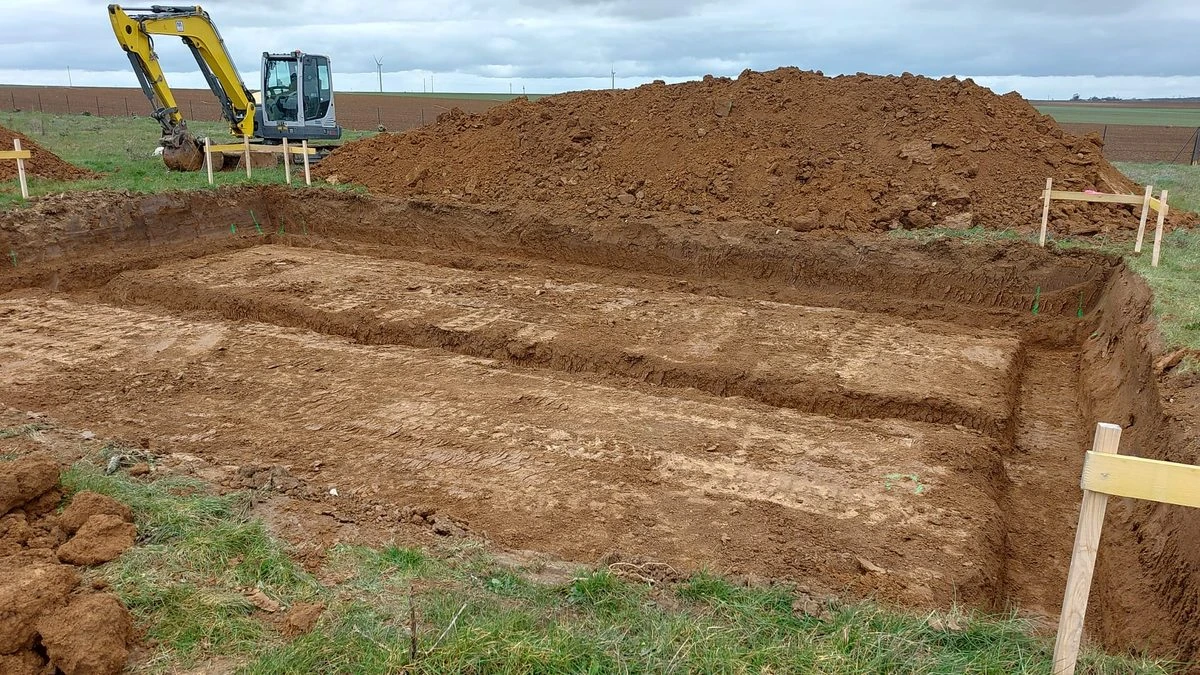

1. Разрабатывают траншеи. Переносят оси на площадку, вынимают грунт, принимают основание и устраивают подготовку по проекту.
2. Армируют ленту. Собирают опалубку, продольную и поперечную арматуру, усиливают опорные зоны, выставляют анкерные группы.
3. Укладывают бетон. Бетонируют и уплотняют ленту, обеспечивают уход, после достижения нужной прочности снимают опалубку и выполняют предусмотренную защиту.
4. Делают обратную засыпку и пол. Уплотняют засыпку слоями, готовят основание пола. Примыкания и разделительные швы выполняют по проекту.

Экономика. В примере фундамент требует 22,40 м³ бетона, отдельный пол — ещё 41,06 м³. Вместе — 2,47 млн ₽, с резервом — 2,84 млн ₽. Без устройства пола, но с общей подготовкой площадки — 1,39 млн ₽. Низкая цена одной ленты не отражает стоимость всего основания.
Столбчатый фундамент с ростверком

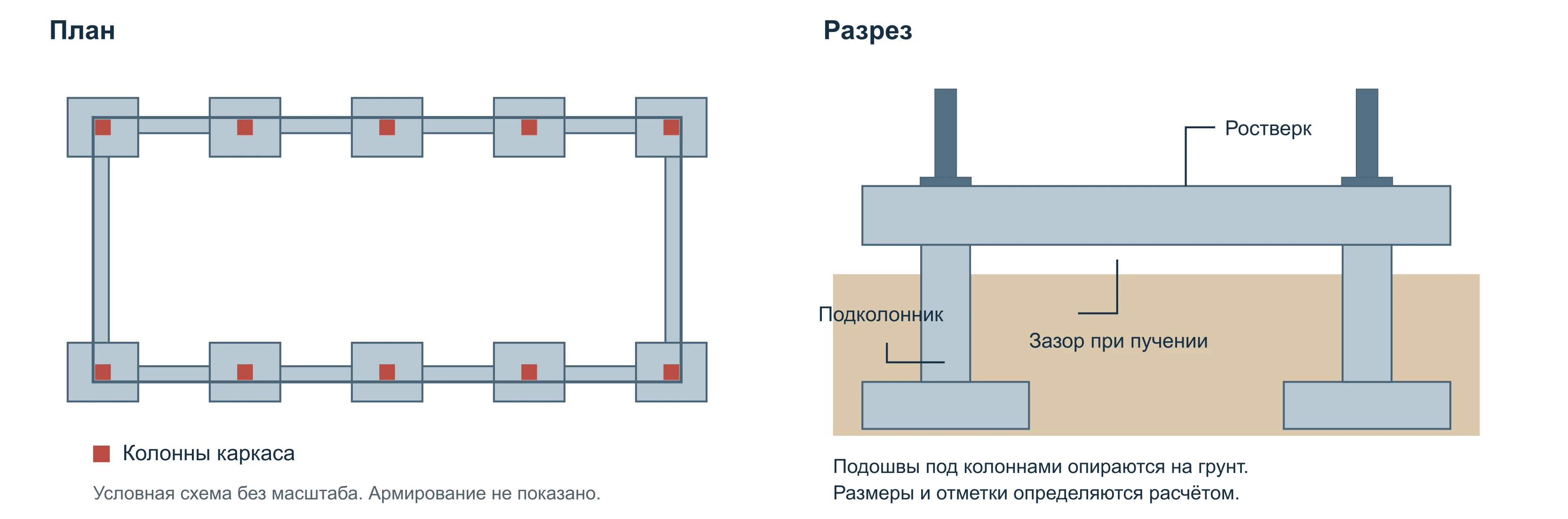

Под каждой основной колонной устраивают отдельную железобетонную опору с расширенной подошвой и подколонником. Опоры объединяют ростверком — балкой, которая связывает систему и может поддерживать цоколь и ограждение. Здесь рассматриваются фундаменты на естественном основании, а не свайная схема.

Характеристики. Основная нагрузка от каркаса сосредоточена в отдельных опорах. Подошвы подбирают под усилия конкретных колонн; пол проектируют отдельно. Схема удобна для увязки фундамента с сеткой колонн ангара.
Ограничение. Нужно проверить неравномерные осадки, устойчивость и отрыв опор, работу ростверка и анкеров. Глубокие котлованы, вода и сложная опалубка увеличивают трудоёмкость. Заглубление подошв не отменяет проверки воздействия пучения.
Как выполняют работы
1. Готовят котлованы. Разбивают центры опор, разрабатывают выемки с проектным креплением или откосами, принимают грунт под подошвами.
2. Устраивают отдельные опоры. Выполняют подготовку, собирают арматуру подошв и подколонников, устанавливают опалубку и анкеры.
3. Соединяют опоры ростверком. Монтируют опалубку и арматуру балки. Сопряжения, рабочие швы и порядок бетонирования выполняют по проекту.
4. Завершают основание. Обеспечивают уход за бетоном, защиту и послойную обратную засыпку, проверяют положение анкеров. Пол устраивают отдельно после подготовки его основания.

Экономика. В примере — 28,92 м³ бетона в опорах и ростверке, ещё 41,06 м³ в полу. Общая стоимость — 2,87 млн ₽, с резервом — 3,30 млн ₽. Без устройства пола, с общей подготовкой площадки — 1,79 млн ₽. На крупных зданиях со свободной сеткой колонн соотношение затрат может измениться.
Исходные данные для расчёта экономики
Это укрупнённая модель бюджета для предварительного сравнения, а не смета по рабочему проекту. Рассматривается холодный ангар для хранения без кранового оборудования и тяжёлых станков. Несущая способность фундамента и пола при фактических нагрузках должна быть подтверждена отдельно.
Геометрия. 12 × 24 м по осям; 5 поперечных рам с шагом 6 м; 10 основных колонн. Площадь по осям — 288 м². Условная наружная граница плиты и подготовки вынесена на 0,20 м от осей: 12,4 × 24,4 = 302,56 м². При ленте и ростверке шириной 0,40 м внутреннее поле пола принято 11,6 × 23,6 = 273,76 м².
Это расчётные площади для объёмов. Они не равны гарантированной полезной площади помещения. Дополнительные стойки торцов не учтены; малые вычеты пола в узлах опор при укрупнённом расчёте опущены.
Какие сечения заложены в модель
| Вариант | Принятая геометрия только для бюджета | Бетон |
|---|---|---|
| Плита | 302,56 м² × 0,20 м; плюс 10 местных утолщений 1,2 × 1,2 м на дополнительные 0,30 м | 64,83 м³ |
| Лента | 72 м × 0,40 × 0,70 м; плюс 10 местных уширений до 0,80 м на участках длиной 0,80 м | 22,40 м³ |
| Опоры и ростверк | 10 подошв 1,6 × 1,6 × 0,45 м; 10 подколонников 0,5 × 0,5 × 1,2 м; ростверк 72 × 0,4 × 0,5 м | 28,92 м³ |
| Отдельный пол | Для ленты и опор: 273,76 м² × 0,15 м | 41,06 м³ |
Высота ленты 0,70 м — размер сечения, а не заданная глубина заложения. Высота подколонника в расчёте принята до низа ростверка. Глубины, отметки, размеры подошв, армирование и достаточность пола 150 мм не являются типовым проектным решением.
Материалы и рабочие ставки
| Позиция | Принято для расчёта |
|---|---|
| Бетон | В25 как ценовой ориентир; 7 500 ₽/м³ с доставкой; запас закупки 3% |
| Арматура | А500С; 65 000 ₽/т с доставкой; запас закупки 5% |
| Расход стали для бюджета | Плита — 110 кг/м³; лента и опоры с ростверком — 160 кг/м³; отдельный пол — 100 кг/м³ |
| Подготовка площадки | 302,56 м² × 950 ₽/м²; условный слой уплотнённой подготовки около 0,30 м |
| Армирование и бетонирование | Вязка и установка — 25 000 ₽/т; укладка и уплотнение — 2 800 ₽/м³ |
| Прочие ставки | Мембраны и расходники — 220 ₽/м²; обработка пола и проектные швы — 400 ₽/м²; анкеры с установкой — 6 500 ₽ на опору |
Масса арматуры по коэффициентам служит только для оценки денег; это не схема армирования. Морозостойкость, водонепроницаемость и другие характеристики бетона задаются условиями эксплуатации и проектом.
Открытые прайсы дают ориентир: бетон В25 — 6 650 ₽/м³ без доставки, арматура А500С Ø12 длиной 11,7 м — от 55 300 ₽/т при заказе от 5 т. В модели ставки увеличены на условную доставку и ассортимент. Работы и механизмы оценены авторскими допущениями; предложения подрядчиков по этому объекту не запрашивались.
Сравнение полной стоимости

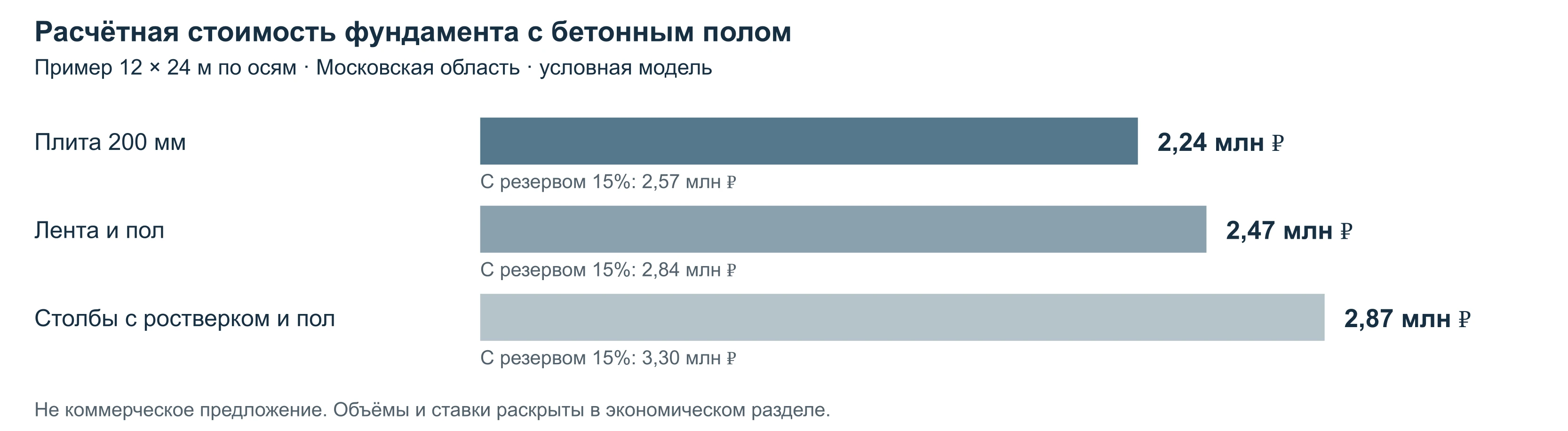

Все суммы ниже — в тысячах рублей. Плита включает функцию бетонного пола; два других варианта включают отдельный пол 150 мм. Для всех вариантов сохранена одинаковая площадь подготовки 302,56 м². Округление строк может давать расхождение с итогом до 1 тыс. ₽.
| Статья затрат | Плита | Лента и пол | Опоры и пол |
|---|---|---|---|
| Подготовка площадки и основания | 287 | 287 | 287 |
| Дополнительные выемки и засыпка | 20 | 52 | 125 |
| Бетон с доставкой и запасом 3% | 501 | 490 | 541 |
| Арматура с запасом 5% | 487 | 525 | 596 |
| Опалубка с установкой и снятием | 50 | 160 | 250 |
| Вязка и установка арматуры | 178 | 192 | 218 |
| Укладка и уплотнение бетона | 182 | 178 | 196 |
| Бетононасос | 40 | 80 | 110 |
| Мембраны и расходные материалы | 67 | 67 | 67 |
| Анкерные группы с установкой | 65 | 65 | 65 |
| Поверхность пола и швы по проекту | 121 | 110 | 110 |
| Прямые затраты | 1 997 | 2 206 | 2 564 |
| Организация и вознаграждение подрядчика 12% | 240 | 265 | 308 |
| ИТОГО по модели | 2 237 | 2 470 | 2 872 |
| Бюджет с резервом 15% | 2 573 | 2 841 | 3 303 |
| На 1 м² по осям без резерва, ₽ | 7 768 | 8 577 | 9 973 |
Что входит в подготовку. Базовая планировка, снятие верхнего слоя, уплотняемая подготовка и перемещение грунта в пределах площадки. Выемки под ленту и опоры, дополнительная засыпка, опалубка и работа насоса учтены отдельными суммами.
Как получен итог. Материалы считаются по объёмам с запасом; работа — по чистым объёмам и массе. К прямым затратам добавлено условных 12% на организацию и вознаграждение подрядчика. Ещё 15% — резерв заказчика, а не оплаченная работа. Все ставки приняты конечными; отдельное начисление НДС и налоговый вычет не рассчитывались.
Где возникает разница
При заданных допущениях лента с полом дороже плиты примерно на 0,23 млн ₽, опоры с ростверком и полом — на 0,64 млн ₽. Разницу создают отдельные операции, опалубка, земляные работы и несколько этапов бетонирования. Этот результат относится только к выбранной геометрии и ставкам.
Если бетонный пол пока не нужен, его отдельный пакет в модели составляет около 1,08 млн ₽. Тогда лента с общей подготовкой площадки оценивается в 1,39 млн ₽, опоры с ростверком — в 1,79 млн ₽. Из стоимости несущей плиты аналогично вычесть пол нельзя: это изменит конструктивную схему.
Что способно изменить бюджет
В расчёт не включены изыскания и проектирование, глубокая замена грунта, утепление, сложный дренаж, водопонижение, зимний прогрев, вывоз грунта, коммуникации, пандусы, отмостка и специальные покрытия. Каркас, стены и кровля также не входят. Дополнительные 100 мм плиты на площади 302,56 м² — это уже около 30,3 м³ бетона до учёта стали и работ. Поэтому окончательный выбор делают после расчёта конструкций.
Как выбрать решение для своего ангара
Практический выбор начинается с назначения здания и основания под ним. Оценивать варианты по одной цене кубометра бетона недостаточно: на результат влияют нагрузки от колонн, требования к полу, защита от воды и пучения, удобство работ и возможность строительства по этапам.
Когда рассматривать каждый вариант
Плиту 200 мм. Когда требуется бетонный пол по всей площади, основание достаточно однородно, а расчёт допускает принятую плиту и её усиления. Для склада нужно заранее знать нагрузки от стеллажей и колёс техники: локальная нагрузка может определять конструкцию сильнее, чем средняя нагрузка на квадратный метр.
Мелкозаглублённую ленту. Когда нужна непрерывная опора по периметру и проектом подтверждена работа ленты под колоннами. Возможность отложить устройство пола бывает полезна для поэтапного финансирования, если назначение и требования эксплуатации это позволяют.
Столбы с ростверком. Когда нагрузки удобно передать на отдельные опоры под сеткой колонн. На больших площадях такая схема позволяет рассматривать фундамент каркаса и пол раздельно. Однако число опор, глубина, размеры подошв и ростверк могут сделать её трудоёмкой — экономичность нужно считать.
Контроль качества во время строительства
1. Основание и вода. Сверяют фактический грунт с изысканиями, принимают дно выемок и качество уплотнения. Исключают бетонирование по разрыхлённому или промёрзшему основанию без предусмотренного проектом решения.

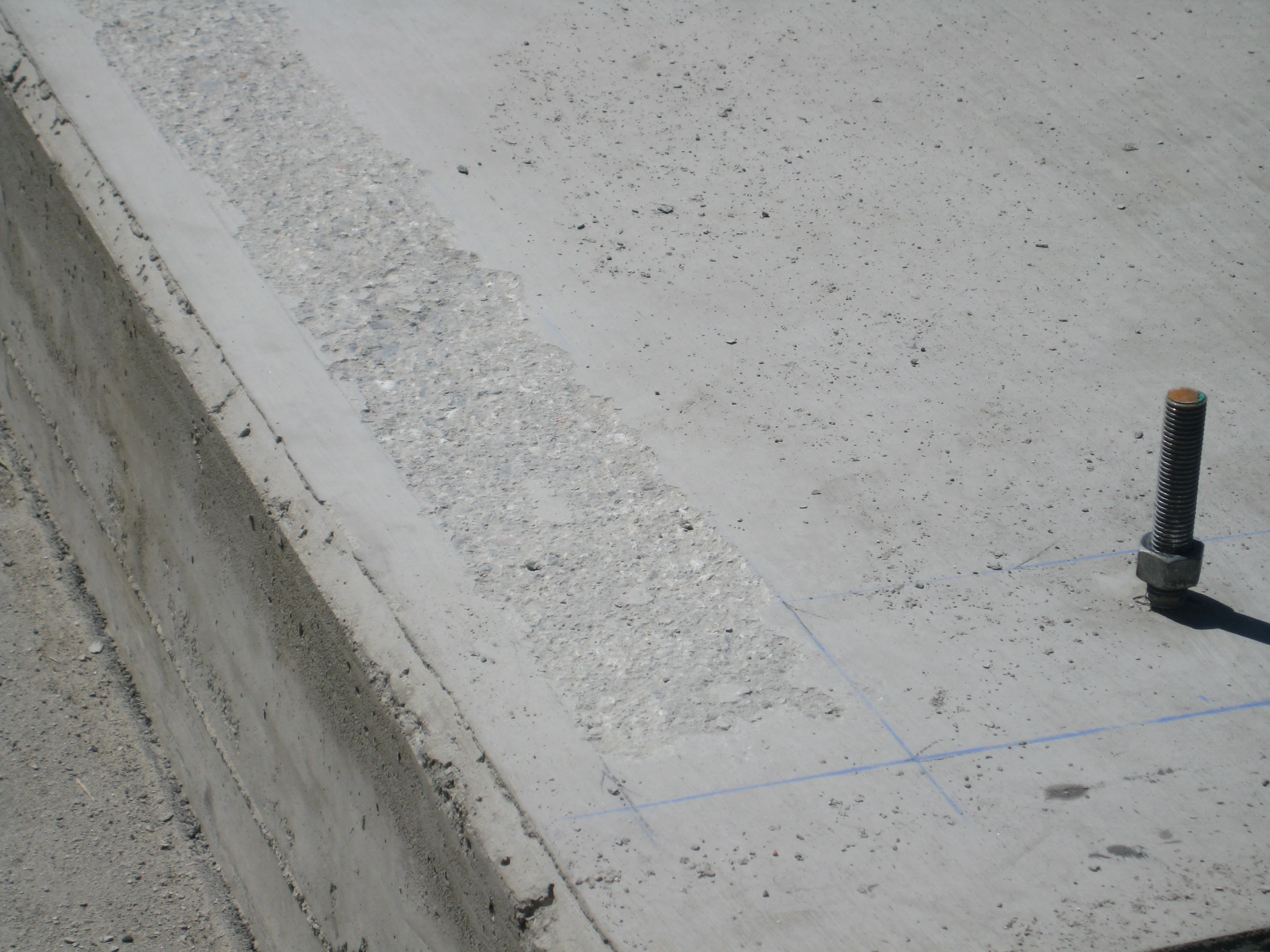

2. Оси и анкеры. Проверяют координаты, высотные отметки и шаблоны анкерных групп до бетонирования и после него. Ошибка в анкерах напрямую влияет на монтаж колонн и геометрию здания.
3. Арматура и скрытые работы. Контролируют сечения, соединения, защитный слой, фиксаторы, закладные и предусмотренные проходки. Результаты фиксируют до того, как конструкция будет закрыта бетоном.
4. Бетон и готовность к монтажу. Проверяют документы на смесь, укладку, уплотнение, уход и фактическую прочность. Срок распалубки и передачи нагрузки определяют по проекту и технологии, а не по универсальному числу дней.
Что нужно для расчёта ПСК Титан
Передайте расположение участка, размеры ангара по осям и необходимые габариты в свету, схему колонн, температурный режим, сведения о технике и оборудовании. Для пола важны нагрузки от стеллажей, колёс и опор оборудования; для фундамента — усилия от каркаса, включая горизонтальные воздействия и возможный отрыв.
Приложите результаты инженерных изысканий, план участка с отметками и данные по грунтовым водам, если они уже есть. Также сообщите, нужен ли бетонный пол сразу, какие покрытия планируются и как организован подъезд строительной техники.
ПСК «Титан» проектирует и строит ангары на металлическом каркасе. Увяжем фундамент с конструкцией здания и условиями эксплуатации, определим состав работ и подготовим предложение по согласованному заданию.
psktitan.ru • +7 (495) 966-13-81 • info@psktitan.ru
Обсудим фундамент вашего ангара
Увяжем основание с каркасом, нагрузками и условиями участка. Подробнее о проектировании ангаров.
8-495-966-13-81 info@psktitan.ru
